Langelier

Construction de la station Langelier

Le chantier en bref

À l'occasion du prolongement de la ligne bleue vers l'Est, ce chantier vise la construction d’une nouvelle station de métro universellement accessible, dotée d’un seul bâtiment d'accès.

Notez que le nom de la station est provisoire.

Vous désirez en savoir plus sur les travaux préparatoires en cours ?

Visionnez les capsules d’information que nos experts vous ont préparées.

Consulter la page accessibilité pour plus d'informations sur les médias externes.

accéder à la vidéo Travaux préparatoires Langelier sur YouTube

Consultez la section Impacts sur les déplacements des clients pour voir les mises à jour des plans des entraves.

Consulter la page accessibilité pour plus d'informations sur les médias externes.

accéder à la vidéo  sur la nature des travaux préparatoires sur YouTube

Vous avez des questions ? Communiquez avec notre service à la clientèle.


Durée des travaux préparatoires :  Du 7 août jusqu’à l’automne 2023.

Nature des travaux : Travaux préparatoires visant à relocaliser les services souterrains (aqueduc et câblage) qui entrent en conflit avec la zone d’excavation de la future station.

Impacts bus : Certains arrêts des lignes 33 – Langelier, 141 – Jean-Talon Est et 372 – Jean-Talon seront annulés ou déplacés. Les lignes 141 – Jean-Talon Est et 372 – Jean-Talon seront détournés en phases 1 et 2 des travaux.

Prochaines étapes :

  • Entraves à l'intersection de la rue Jean-Talon et du boulevard Langelier à partir du 7 août 2023.
  • Les travaux préparatoires devraient se terminer à l’automne 2023.
  • Déconstruction du bâtiment situé sur le site de la future station au début de 2024.
  • Début de l’excavation du site de la future station en 2024.

Impacts sur les déplacements des clients

Les travaux préparatoires auront un impact sur le trajet de certaines lignes de bus et des arrêts seront déplacés ou annulés à partir du 7 août 2023.

Phase préparatoire
Durée : 1 semaine

Phase 1
Durée : 7 à 8 semaines

Phase 2
Durée : 5 à 6 semaines

Phase 3
Durée : 1 semaine

Impacts sur les résidents du secteur

À partir du 7 août, les travaux préparatoires au prolongement de la ligne bleue commenceront dans le secteur Langelier.

Ces travaux visent à relocaliser les réseaux techniques urbains afin de réaliser l’excavation de masse nécessaire à la construction de la nouvelle station de métro. Plus précisément, nous devons déplacer des services tels que l’aqueduc et des conduits et câblages souterrains.

Travaux préparatoires – programmation des entraves routières par phases

Phase préparatoire

Durée : 1 semaine

Rue Jean-Talon : Maintien d’une voie dans chaque direction
Boulevard Langelier : Maintien de toutes les voies de circulation

Phase 1

Durée : 7 à 8 semaines

Rue Jean-Talon :
Maintien de la circulation en direction ouest en contresens
Maintien d’une voie dans chaque direction à l’approche ouest

Boulevard Langelier :
Voie de virage à gauche en direction sud entravée
Maintien de toutes les voies de circulation en direction nord

Phase 2

Durée : 5 à 6 semaines

Rue Jean-Talon :
Fermeture complète de la direction ouest à la hauteur du boulevard Langelier seulement
Maintien d’une voie dans chaque direction à l’approche ouest

Boulevard Langelier :
Voie de virage à gauche en direction sud entravée
Voie de virage à droite en direction nord entravée

Phase 3

Durée : 1 semaine

Rue Jean-Talon : Maintien d’une voie dans chaque direction
Boulevard Langelier : Maintien de toutes les voies de circulation

Les travaux se poursuivront ensuite jusqu’en fin d’année, mais n’entraineront pas d’impacts sur la circulation et les piétons.

Texte important

Ce que vous devez savoir

  • Les travaux auront lieu de jour, mais les entraves seront maintenues également la nuit.
  • Des chemins de détour seront en vigueur. De la signalisation routière appropriée vous guidera.
  • Plusieurs arrêts de bus seront annulés ou déplacés. Consultez l’affichage aux arrêts ou nos outils d’information en temps réel pour connaitre les détours en vigueur.
  • L’accès aux commerces adjacents sera maintenu.
  • Les travaux seront effectués en plusieurs phases pour diminuer l’impact sur les déplacements dans le secteur.
  • Il est possible qu’un marteau hydraulique soit utilisé pour réaliser l’excavation. Cette technique risque de générer du bruit, mais ne sera utilisée que pendant des périodes ciblées.
  • De brèves coupures de l’alimentation en eau potable sont à prévoir dans certaines zones ciblées. Si votre immeuble est concerné, vous serez avisé à l’avance par une affichette de porte.
  • Des interruptions momentanées de courant électrique pourraient s’avérer nécessaires. Le cas échéant, Hydro-Québec communiquera directement avec vous par téléphone pour vous en aviser.

En savoir plus sur le projet

Texte important

Apprenez-en davantage au sujet du prolongement de la ligne bleue



Les autres chantiers du prolongement Le projet dans son ensemble

parlons·en

Participation publique

Séances d'information, conférences, activités, comités de bon voisinage: notre équipe va à votre rencontre!

Découvrir la programmation



Contenu de l'onglet 5

Restez informé

Restez informé de la progression du projet et des événements particuliers en vous inscrivant au bulletin électronique.

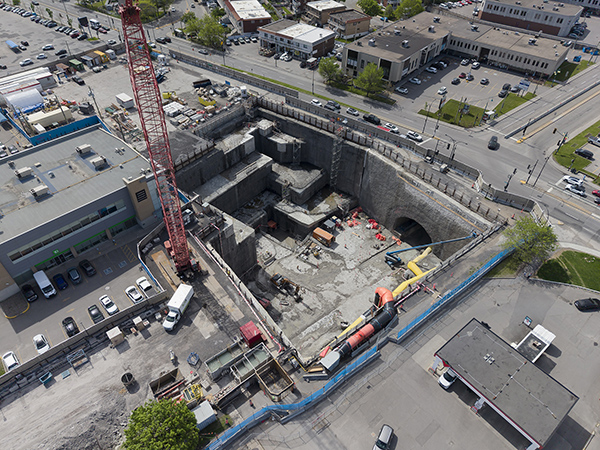

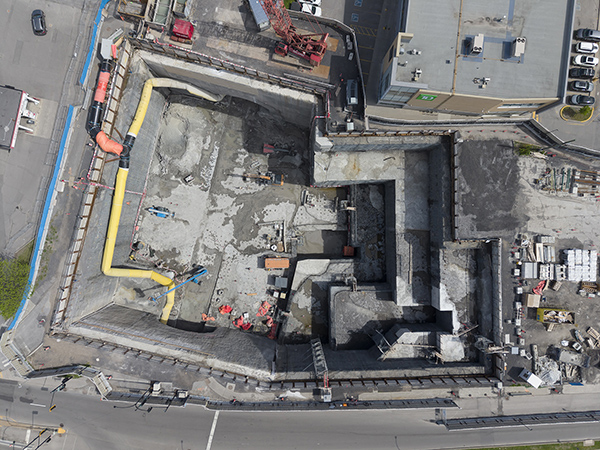

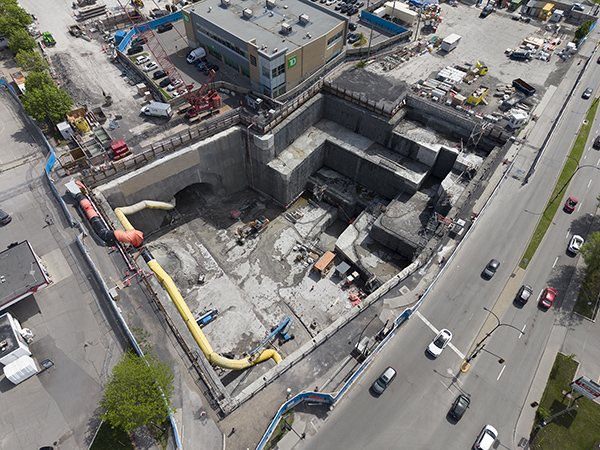

Le projet en images


Le prolongement de la ligne bleue s’inscrit dans la foulée de la Déclaration du gouvernement du Québec et de la Ville de Montréal pour revitaliser l’Est de Montréal. De nombreux projets sont en cours pour donner une nouvelle impulsion à ce secteur. L’accroissement de la mobilité, le développement économique et l’amélioration des milieux de vie des citoyens sont au cœur de cet ambitieux chantier. Pour en savoir plus, consultez Québec.ca/RevitalisationEstMontreal.
